設備の保全履歴・改修履歴はどう管理する?記録すべき項目とExcelでの管理方法を解説

2026.10.04

設備の修理や改修が終わったあと、「何を直したのか」「なぜこの部品に交換したのか」「どの図面を変更したのか」といった情報は、どこまで残せているでしょうか?

作業した直後であれば、担当者自身が経緯を覚えています。しかし数年後に同じトラブルが起きたときには、当時の担当者が異動・退職していたり、紙の日報やExcelのどこに記録したのか分からなくなっていたりすることがあります。記録そのものは残っていても、必要なときに見つけられなければ、原因調査を最初からやり直すことになりかねません。

設備保全では、修理や部品交換の履歴そのものが、次の判断材料になります。日本プラントメンテナンス協会も、保全周期を検討するための情報として、定期検査時の測定値だけでなく、修理・部品交換履歴、故障履歴、運転履歴などを記録する考え方を示しています。一方で、すべてを無条件に記録するのではなく、設備や部品の影響度も踏まえて、何を記録するのかを決めることが現実的だとしています。

この記事では、設備の保全履歴や改修履歴を残す目的から、記録しておきたい情報、Excelでの管理方法、蓄積した履歴を次の保全や設備改善に活かす方法まで解説します。

設備の保全履歴・改修履歴とは?

設備の保全履歴とは、設備に対して行った点検、修理、部品交換などの記録です。改修履歴は、そのなかでも設備の構造や仕様、制御、使用部品などを変更した経緯を残したものと考えると分かりやすいでしょう。

例えば、故障したモーターを同じ型式の新品へ交換したのであれば、部品交換や修理の履歴として記録できます。一方、生産能力の向上を目的として別仕様のモーターへ変更し、それに合わせて配線や制御まで変更した場合には、単に「モーターを交換した」と残すだけでは、その後の設備状態を正しく理解できません。何を理由に仕様を変え、どの図面や関連部品まで変更したのかを改修の経緯として残しておくことが重要になります。

実務では、保全履歴と改修履歴を厳密に分けること以上に、いつ、どの設備で、何が起き、どのような対応や変更を行ったのかを後からたどれることが重要です。

実際に設備管理システムでも、設備単位で保全履歴を持たせる考え方が採用されています。TMEICのPlantLogMeisterでは、機器台帳から設備単位の保全計画や保全履歴を確認でき、日々の作業記録も保全履歴や修理報告書などと紐付けて管理できます。

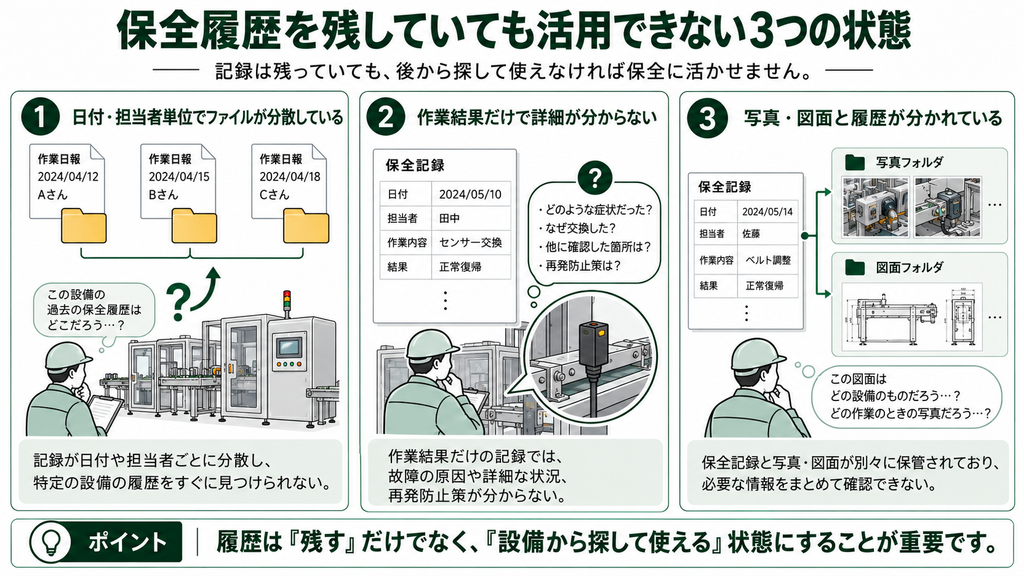

なぜ保全履歴を残していても活用できないのか

工場によっては、すでに紙の日報やExcelで保全記録を残しているでしょう。それでも「前回この設備をどう直したのか分からない」という問題が起こることがあります。原因は、記録がないことだけではありません。履歴が、後から探して使える形で残っていないことにもあります。

例えば「9月25日 作業日報」「田中さん 修理記録」のように、日付や担当者を基準にファイルが整理されているとします。日々の作業を記録するだけなら問題ありませんが、数年後に「包装機3号機で過去にどんな故障が起きたか」を確認しようとすると、どの日報を見ればよいのか分かりません。

保全担当者が知りたいのは、「2025年9月25日に何があったか」ではなく、「この設備で過去に何が起き、どう対応したか」であることが多いためです。そのため、設備番号などを共通のキーとして、設備から履歴をたどれる状態にしておく必要があります。

また、記録の内容にも注意が必要です。「センサー交換」「モーター修理」といった作業結果だけが残っていても、次回同じトラブルが発生したときには十分な手掛かりになりません。どのような症状があり、何を原因と判断し、どの部品に対してどんな対応を行ったのか。対応後に正常復旧したのかまで分かって初めて、過去の履歴を次の判断に利用できます。

さらに、保全履歴と写真や図面が別々に保管されている場合もあります。「制御盤内の配線を変更」と記録されていても、どの端子を変更したのか、どの図面を改訂したのかが分からなければ、次の担当者は再び現物や図面を調べなければなりません。

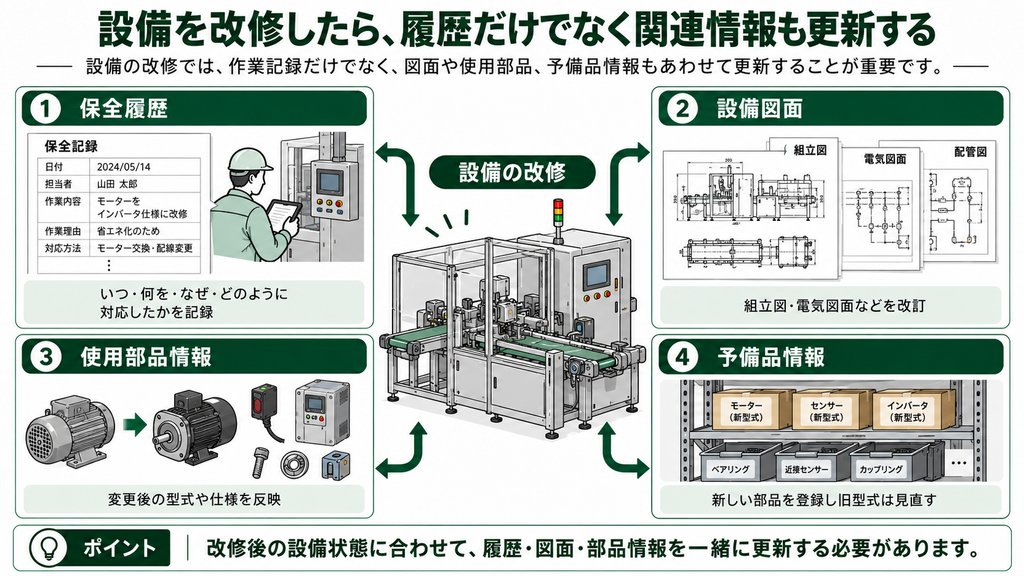

設備を改修したら、履歴だけでなく関連情報も更新する

設備の改修では、保全履歴だけを更新すればよいわけではありません。

例えば故障をきっかけにモーターを別型式へ変更した場合、設備の現在状態が変わります。その一方で、設備図面には旧型式のモーターが記載されたまま、予備品台帳にも以前のモーターが登録されたままになっていれば、次に設備が停止したときに情報が食い違います。

改修内容によっては、組立図や電気図面、使用機器リスト、予備品情報なども更新する必要があります。

そのため設備の改修では、「作業を実施した」という記録だけを見るのではなく、その変更によって、ほかにどの情報を更新しなければならないかまで確認することが重要です。

設備図面の最新版と旧版をどのように管理すればよいかについては、図面バンクコラム「設備図面の管理方法とは?最新版が分からなくなる原因と適切な管理方法を解説」で詳しく紹介しています。

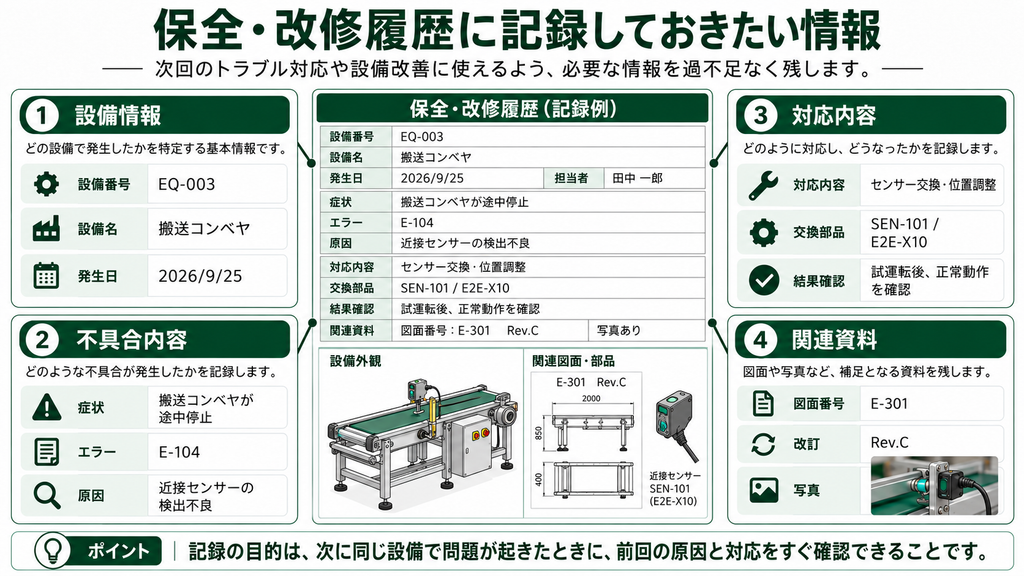

保全・改修履歴には何を記録すればよい?

保全履歴は、項目を増やせば増やすほどよいわけではありません。入力項目が多すぎれば、現場の負担が増え、結果として記録そのものが続かなくなる可能性があります。

一方で「作業内容」だけでは、将来の担当者がその履歴を十分に使えません。設備を特定する情報に加えて、何が起きたのか、原因をどう判断したのか、どのような対応を行ったのか、何を交換したのか、作業後にどうなったのかまで残しておくと、後から経緯を追いやすくなります。

例えば、次のような項目です。

項目記録例
設備番号EQ-003
発生日2026/9/25
症状搬送コンベヤが途中停止
エラーE-104
原因近接センサーの検出不良
対応センサー交換・位置調整
交換部品SEN-101 / E2E-X10
関連図面E-301 Rev.C
担当者保全担当A
結果試運転後、正常動作を確認

この台帳の目的は、項目をきれいに埋めることではありません。半年後に同じ設備でE-104が発生した際に、過去の履歴を検索し、「以前は近接センサーの検出不良が原因だった。前回はこの型式へ交換している」と確認できることに意味があります。

改修を伴う場合には、変更前後の仕様や変更理由、参照した図面の図番・改訂番号なども残しておくと、「何を変えたか」だけでなく「なぜ現在の仕様になったのか」まで振り返れるようになります。

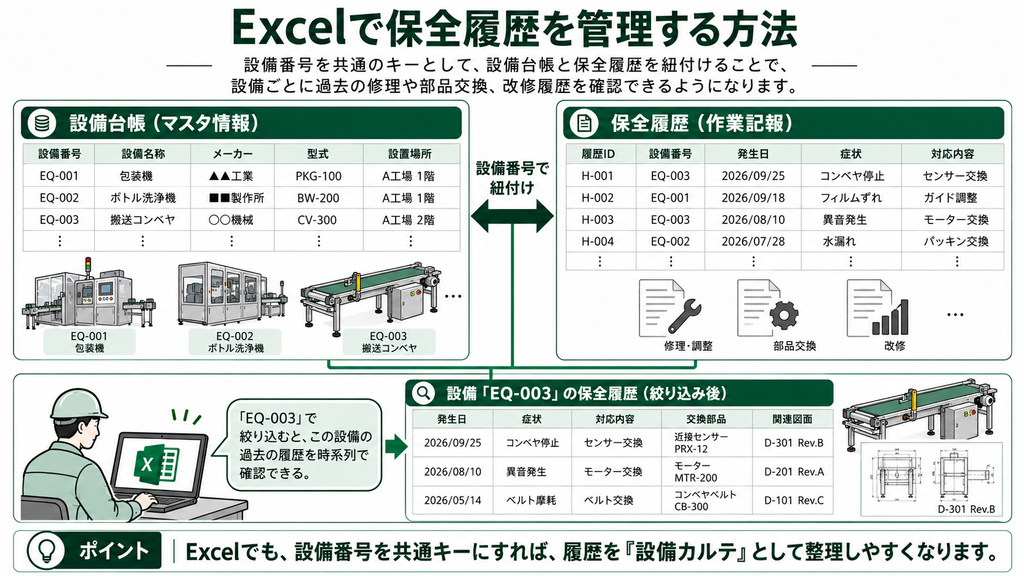

Excelで保全履歴を管理する方法

設備数がそれほど多くなく、記録する担当者も限られているのであれば、専用システムを導入せず、Excelから履歴管理を始めることもできます。このとき、設備ごとに別々のExcelファイルを作ってしまうと、設備数が増えるほどファイルが分散します。基本的には保全履歴を一つの一覧として蓄積し、設備番号によって必要な履歴を絞り込める形にした方が扱いやすいでしょう。

例えば保全履歴シートには、履歴ID、設備番号、発生日、症状、原因、対応内容、交換部品、関連図番、担当者などを記録します。一方、設備名称やメーカー、型式、設置場所といった設備そのものの基本情報は、別の設備台帳にまとめます。

両方の台帳に同じ設備番号を持たせれば、「EQ-003」という設備を起点に、過去の修理や部品交換、改修履歴を時系列で確認できるようになります。Excelで始める場合でも、ツールそのものより先に、設備を一意に識別する番号と、何を履歴として残すのかを統一することが重要です。

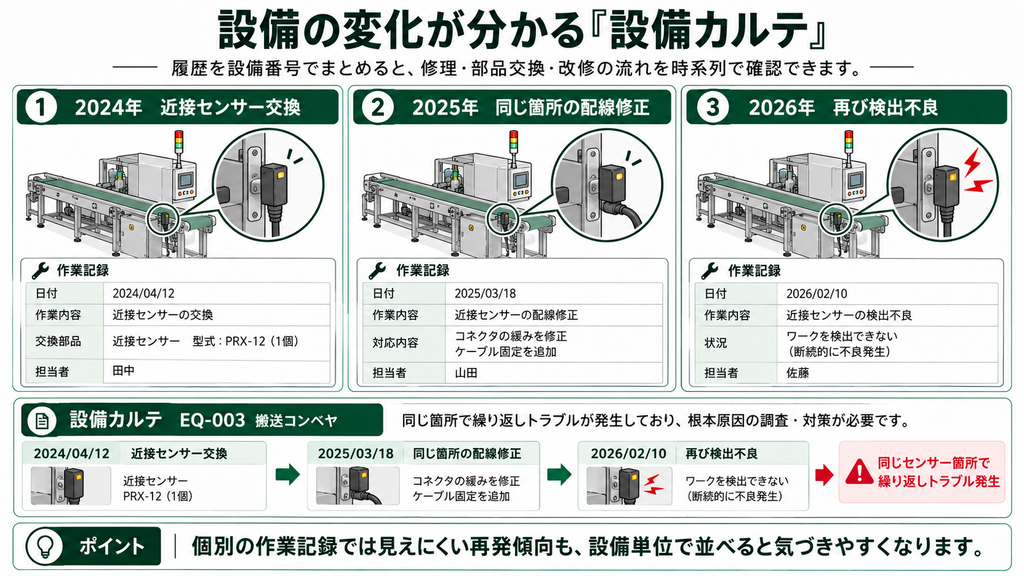

「修理記録」ではなく、設備の変化が分かる「カルテ」にする

保全履歴を設備番号でまとめると、単なる作業報告の一覧から、その設備がこれまでどのように変化してきたのかを確認する「設備カルテ」に近づきます。

例えば、ある搬送設備で2024年に近接センサーを交換し、2025年には同じ箇所の配線を修正したとします。さらに2026年に同じ場所で再び検出不良が発生したのであれば、三つの作業記録を個別に見るだけでは「別々の故障」に見えるかもしれません。

しかし、設備単位で履歴を時系列に並べれば、同じ箇所にトラブルが集中していることに気づきやすくなります。

履歴管理の価値は、過去の作業を保存することだけではありません。設備がどのように変化してきたのかを見えるようにし、次の判断に使えることにあります。

保全履歴を点検周期や再発防止に活かす

履歴が蓄積されると、「前回どう直したか」を確認するだけでなく、保全方法そのものを見直す材料にもなります。

例えば、ある部品について交換履歴を確認したところ、以前は2年程度使えていたものが、最近は半年程度で繰り返し故障していることが分かったとします。この場合、単純に交換頻度を上げるだけでなく、使用環境や負荷が変化していないか、別の原因が存在しないかを調べるきっかけになります。

一方、定期点検で長期間異常が見られず、設備の使用条件も変化していないのであれば、現在の点検周期が適切なのかを検討する材料にもなります。

日本プラントメンテナンス協会も、測定値、修理・部品交換履歴、故障履歴、運転履歴などを蓄積しながら保全周期を最適化していく考え方を示しています。メーカーの推奨値だけでなく、実際の設備の使用環境や過去の履歴を踏まえることが重要だとしています。

もちろん、履歴だけを見て機械的に点検周期や交換周期を変更することは適切ではありません。メーカーの指定、安全上の重要度、稼働条件なども踏まえて判断する必要があります。

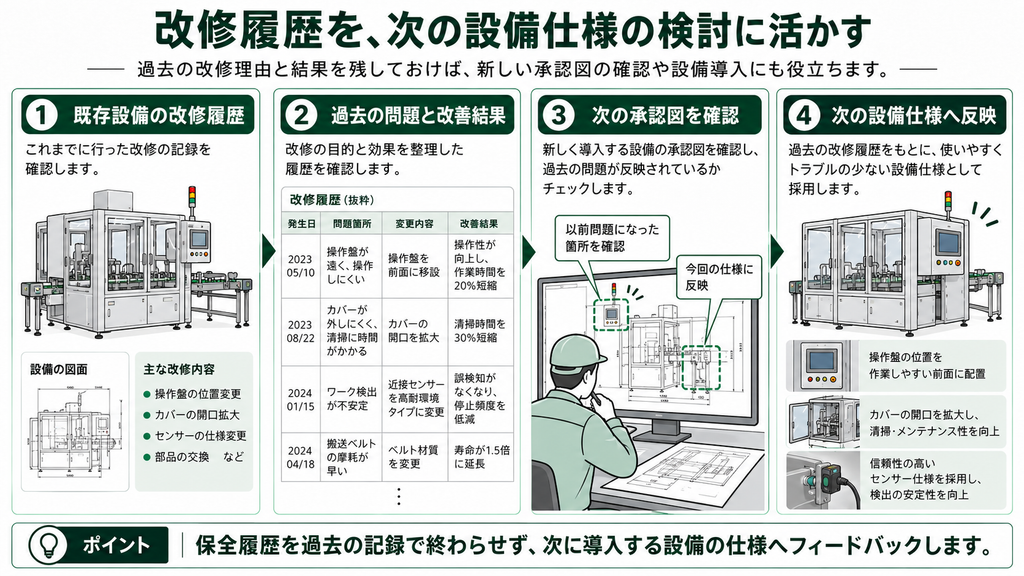

改修履歴は「次の設備」にも活用できる

改修履歴は、現在稼働している設備の保全だけに使うものではありません。

設備を導入した後、実際に現場で使ってみると、設計段階では分からなかった使いにくさが見えてくることがあります。例えば操作盤の位置が作業者から遠く操作しにくかったり、清掃のたびにカバーを外す作業に時間がかかったりすることがあります。また、特定のセンサーで故障が繰り返されたため、後から別型式へ変更するような改修が行われる場合もあります。

こうした変更が積み重なっても、「なぜその仕様に変えたのか」という経緯が残っていなければ、次に同型設備を導入するときに過去の知見を活かせません。設備メーカーから新しい承認図が届いても、以前の設備で問題になった箇所に気づかず、導入後に再び同じ改修を行う可能性があります。

そこで、改修履歴を「何が問題だったのか」「どのように変更したのか」「変更後にどう改善したのか」という流れで設備や図面と紐付けておけば、新設備の仕様検討や承認図の確認時にも利用できます。

図面バンク for 設備図面でも、過去の改修依頼や指摘事項を設備と図面に紐付けて残し、次の承認図を確認するときに過去の指摘を呼び出す使い方を想定しています。改修が完了すると図面の版も更新され、その経緯を履歴として保持できます。

保全履歴を「過去の記録」で終わらせず、次に導入する設備の仕様へフィードバックする。生産技術まで含めて履歴を活用するのであれば、ここまでつなげたいところです。

Excelでの保全履歴管理に限界が来るケース

Excelでも、設備番号を統一し、必要な履歴を残すところまでは十分に始められます。しかし設備数や関係者が増えると、履歴そのものよりも、周辺情報との整合性を保つことが難しくなってきます。

例えば、保全部門がセンサー交換を履歴に記録していても、生産技術部門の設備台帳には以前の型式が残っていることがあります。設備メーカーから届いた改訂図面はメールに添付されたままで、履歴には「図面変更」とだけ書かれているかもしれません。さらに、交換した部品が予備品台帳に反映されていなければ、次の故障時には再び型式や在庫を調べ直す必要があります。

この状態では、それぞれの台帳には情報が残っていても、設備の現在状態を一つの流れとして確認することができません。Excelのファイルを増やして対応するよりも、設備を共通の入口として、図面や履歴、部品情報を関連付ける方法を検討した方がよい段階もあります。

設備・図面・改修履歴を紐付けて管理する

設備を改修すると、変更されるのは作業記録だけではありません。設備の構成が変われば図面が改訂され、使用部品が変われば予備品情報も変化します。設備メーカーへ改修を依頼する場合には、依頼内容や回答、対応状況も、その設備が現在の状態になった経緯の一部です。

そのため、保全履歴を設備情報から独立した記録として保管するよりも、設備を起点にして、改修依頼、対応内容、改訂された図面、交換部品、完了後の記録までをたどれる状態にしておくと、後から経緯を確認しやすくなります。

図面バンク for 設備図面では、改修依頼や検収時の指摘事項を設備・図面に紐付け、依頼から対応中、確認待ち、完了までを関係者で共有できます。改修の内容は設備に残り、次の設備の仕様検討や保全時にも再利用できる設計になっています。

また、設備停止時に過去の履歴をどう探し、復旧につなげるのかについては、図面バンクコラム「設備トラブル時に図面が見つからないのはなぜ?」でも詳しく紹介しています。交換した部品の管理まで見直したい場合は、「設備の予備品管理とは?」の記事もあわせて読むと、設備図面、保全履歴、予備品という情報のつながりがより分かりやすくなります。

まとめ|保全履歴は「残す」だけでなく「次に使える」状態にする

設備の保全履歴や改修履歴を残す目的は、作業報告書を保管することではありません。

同じトラブルが起きたときに前回の原因や対応を確認できれば、ゼロから調査する必要がなくなります。部品交換や故障の履歴を時系列で見れば、繰り返している問題に気づくきっかけになります。さらに、設備を改修した理由まで残しておけば、その知見を次の設備の仕様検討にも活かせます。

まずは設備番号を共通のキーとして、その設備で何が起き、なぜ起きたと判断し、どのような対応を行ったのかを残すところから始めるとよいでしょう。そして設備数や関係者が増えてきたら、履歴だけを独立して管理するのではなく、図面や交換部品、改修依頼と設備をつなげることで、過去の情報をより使いやすくできます。

「記録が残っている」状態から、「次の担当者が使える」状態へ。設備の保全履歴管理では、そこまでを目指すことが重要です。
